複合型塑膠跑道的施工工藝

您的當前位置: 首 頁 >> 新聞資訊 >> 行業新聞

複合型塑膠跑道的施工工藝

發布日期:2022-07-20 作者: 點擊:

塑膠跑道廠家信源帶大家了解了解複合塑膠跑道的施工工藝。

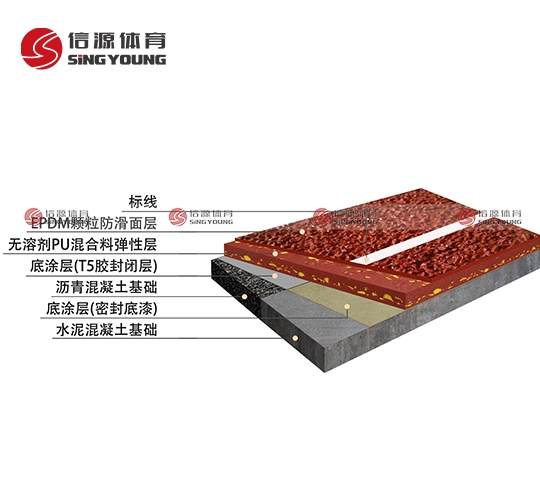

複合膠料跑道底部彈性層采用彈性橡膠顆粒與單組分聚氨酯膠粘劑按專業施工機械8:1的比例鋪設。底層施工完成後,用專用填縫膠封閉底層表麵,避免麵層施工時。PU麵膠向下泄漏,麵層由專用麵膠和EPDM顆粒攪拌後噴塗而成。

複合塑料跑道施工方法:

1.地麵修整:按跑道標準施工,鋪平壓實,清除灰塵,地麵凸出物必須用砂紙機或刮刀打磨。

2.保養期:待場地穩定幹燥後方可鋪設PU運動場所用鋪裝材料。

3. 地麵水份測定晴天時用透明膠布以膠帶貼膠布四周於地麵,待2-4小時後內部若有結露現象則不可施工,或取報紙鋪於施工地麵後,再以平板複蓋,第二天將報紙取出點火若不能點燃則表示地麵水份尚多不可施工。

塑膠跑道廠家_

複合塑膠跑道施工步驟:

一.底油塗布:加強與水溝邊及邊緣石的連接性,避免後期邊部掉漆。

二.鋪設透氣層:

1.以EPDM顆粒1-4mm與PU混合劑1-8004,配比4:1。

2.用雙螺旋強製攪拌機攪拌至少五分鍾,使膠粒表完全攪拌。直到被結合劑1-8004濕潤為止。

3.將攪拌後的原料送到指定區域,用自動水平鋪設機械鋪設至全部平整,並注意自動水平鋪設機具有高溫(80)℃)高壓整平功能,平整度必須達到3M平行尺檢驗下低於4mm偏差。必須在透氣層完全凝結後才可進行下一步。

三.填縫層處理:根據工廠配方的比例,將準確稱重所需的主劑和硬化劑放入攪拌桶中,加入1%增粘劑,用電動攪拌機攪拌均勻,直至填料混合均勻。

四.水平整理: 填縫層塗布後隔12-24小時後,材料已硬化形,再灑水於表麵測試積水,並注明積水位置再將水吸淨,再用PU材料補平底窪窪處。

五.跑道標記:標記必須遵循建築師或工程師的指示,標記的寬度和顏色必須遵循田徑規定和工程師的指示。
